「臨海地下鉄って本当にできるの? できたらマンション価格はどうなる?」
湾岸エリアに住む人、これから購入を検討している人にとって、臨海地下鉄は最も気になるインフラ計画だろう。東京駅から銀座・築地を経由し、勝どき・晴海・豊洲を通って有明まで——全長約6.1km、全7駅の新路線構想だ。
この記事では、2022年の事業計画案から2026年4月時点の最新進捗まで、公式資料をもとに全容を整理する。各駅の位置と出入口の検討状況、開業時期の見通し、そして最も関心が高い沿線マンション価格への影響まで、湾岸タワマン住民の視点で徹底解説する。
臨海地下鉄とは?東京駅〜有明6.1kmの新路線
正式名称は「都心部・臨海地域地下鉄構想」。東京都が2022年11月に事業計画案を公表した、都心と臨海部を結ぶ地下鉄新線の構想だ。
起点は東京駅(八重洲口)、終点は有明・東京ビッグサイト駅。途中に新銀座、新築地、勝どき、晴海、豊洲市場の5駅を設け、合計7駅を新設する計画となっている。総延長は約6.1km、概算事業費は4,200億〜5,100億円と見積もられている。
この路線の最大の特徴は、単独の新線にとどまらない点だ。東京駅ではつくばエクスプレス(TX)の延伸と一体整備が検討されており、終点の有明ではりんかい線との接続が計画されている。実現すれば、つくば方面から東京駅を経由して湾岸エリアへ直通し、さらにりんかい線経由で羽田空港へアクセスできるという広域ネットワークが形成される。
現在の湾岸エリア住民にとって最大の課題は「都心方向への鉄道アクセスの弱さ」だ。晴海フラッグから最寄りの勝どき駅まで徒歩20分、豊海タワーからも10分以上かかる。臨海地下鉄が実現すれば、この状況は劇的に変わることになる。

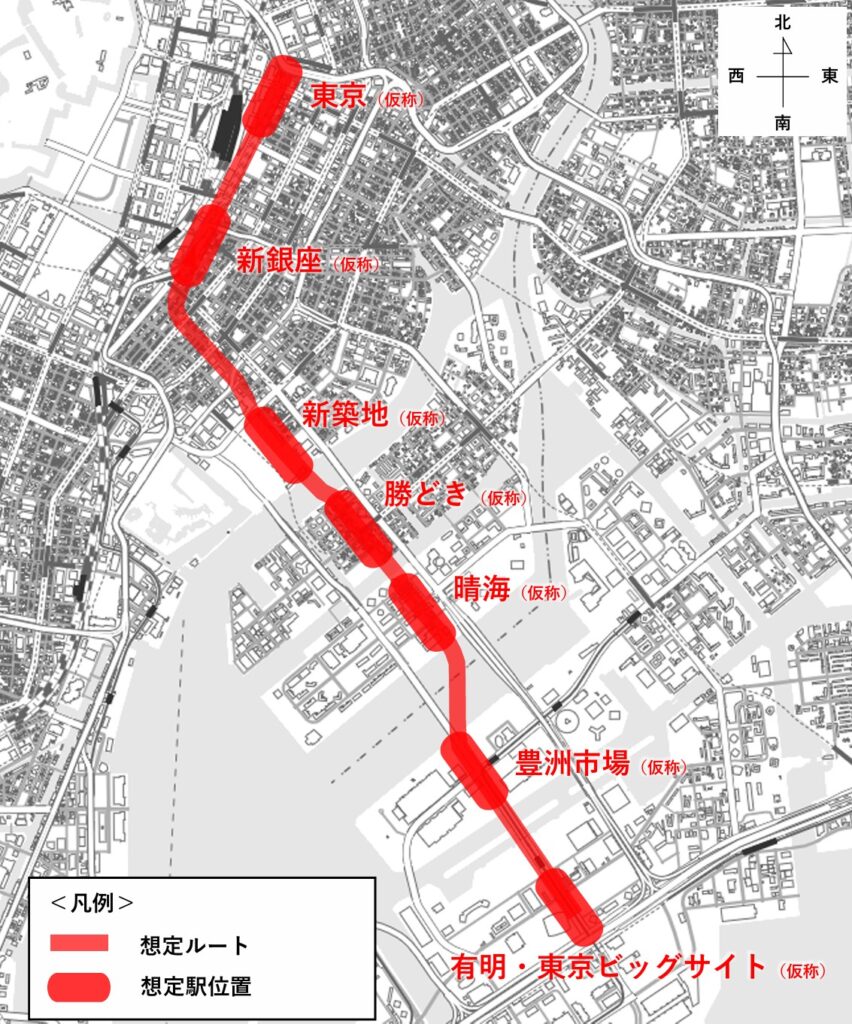

全7駅のルートと各駅の特徴
事業計画案に示された7駅の概要を整理する。駅名はすべて仮称で、今後変更される可能性がある。

東京都都市整備局 都心部・臨海地域地下鉄構想 事業計画検討会 事業計画案より
| 駅名(仮称) | 位置 | 乗り換え・接続 |
|---|---|---|
| 東京 | 八重洲口付近 | JR各線・丸ノ内線・東西線・八重洲地下街・TX延伸(予定) |
| 新銀座 | 銀座6丁目付近 | 銀座線・日比谷線・丸ノ内線・有楽町線・Tokyo Sky Corridor |
| 新築地 | 築地市場跡地付近 | 大江戸線築地市場駅・築地再開発エリア直結 |
| 勝どき | 勝どき駅周辺 | 大江戸線勝どき駅接続・新月島川方面出口 |
| 晴海 | 晴海三丁目交差点付近 | 晴海トリトン側・4丁目出口・5丁目(HARUMI FLAG)出口検討中 |
| 豊洲市場 | 豊洲市場付近 | ゆりかもめ市場前駅付近 |
| 有明・東京ビッグサイト | 東京ビッグサイト付近 | りんかい線国際展示場駅・ゆりかもめ |
駅間距離はおよそ0.8〜1.0kmで、ほぼ等間隔に配置されている。注目すべきは、各駅が既存路線や大規模再開発との接続を前提に設計されている点だ。新築地駅は9,000億円規模の築地再開発エリアに直結し、晴海駅は約12,000人が暮らすHARUMI FLAGの最寄り駅となる。
開業はいつ?最新の進捗状況【2026年4月時点】
結論から言うと、2030年頃着工、2040年頃開業が現時点での公式目標だ。ただし「2040年頃」という表現自体が幅を持たせたものであり、確定した開業年ではない。
2022年11月の事業計画案公表以降の動きを時系列で整理する。
2022年11月:東京都が事業計画案を公表。全7駅のルート・駅位置が初めて具体的に示された。概算事業費4,200〜5,100億円、累積資金収支黒字転換30年以内。
2024年2月:東京都・中央区・江東区の3者合意。環境影響評価や都市計画決定の手続きを進めることが確認された。
2024年度:東京都が事業計画案沿線で地質調査を実施。想定される駅位置での地盤データ収集が行われた。中央区は令和5年度の検討調査を公表し、全5駅(中央区内)の出入口候補位置を「構造的に構築可能と考えられる箇所」として提示した。
2025年6月:東京都の2026年度予算要求で、臨海地下鉄関連が単独項目(特出し)として計上。要求額は3億4,900万円。前年度の4億9,900万円からは減少したが、独立項目化は計画の位置づけが上がったことを意味する。
2025年11月:第8回臨海地下鉄新線推進大会(晴海・第一生命ホール、約600人参加)。目立った進捗はなかったが、TXを運行する首都圏新都市鉄道が東京駅延伸の調査を開始したこと、りんかい線を運行する東京臨海高速鉄道が羽田空港アクセスが可能と判断したことが報告された。
現状を率直に評価すると、「構想段階から計画段階への移行期」にある。地質調査や出入口検討は進んでいるが、環境影響評価や都市計画決定はまだこれからだ。事業認可(国交省)、詳細設計、建設工事認可を経て運行開始となるため、2040年開業は楽観的なシナリオと見るべきだろう。
中央区の出入口検討調査 — 晴海駅には3方向の出口
2024年3月に公表された中央区の令和5年度検討調査は、住民目線で最も重要な資料だ。中央区内の5駅(東京・新銀座・新築地・勝どき・晴海)すべてについて、「構造的に構築可能と考えられる出入口等」の概略位置が示されている。
特に注目すべきは晴海駅の検討結果だ。

中央区 令和5年度地下鉄新線検討調査 報告書より
晴海三丁目交差点(メイン出口):駅本体の直上に位置し、晴海通り沿い。晴海トリトンスクエアへはデッキ経由でアクセス。クロノレジデンスまで徒歩約4分、ティアロレジデンスまで徒歩約5分の距離感となる。
晴海四丁目側への出口:晴海特別出張所・晴海図書館方面。晴海トリトン南側エリアへのアクセスを担う。この出口は実現可能性が比較的高いと見られている。
晴海五丁目側への出口:HARUMI FLAG方面。環状2号線を超えて地下通路を延伸する構想だが、300m超の地下道となるため実現には課題がある。ただし「晴海五丁目側」と明記されており、検討対象であることは確かだ。
また勝どき駅では、大江戸線勝どき駅との接続に加え、新月島川方面への出口が検討されている。実現すれば勝どきザ・タワーやザ・トーキョータワーズの敷地まで徒歩3分以内となる可能性がある。
留意すべき点として、臨海地下鉄は大深度に近い深さで建設される(湾岸タワマンの耐震・免震構造も合わせて確認しておきたい)見込みだ。地表の出入口からホームまで5分程度かかる可能性があり、「駅徒歩○分」の体感は既存路線より長くなると考えておくべきだろう。
マンション価格への影響 — エリア別シミュレーション
臨海地下鉄が沿線のマンション価格に与える影響を、エリア別に分析する。
晴海エリア(影響度:★★★★★)
最も恩恵を受けるのは晴海エリアだ。現在の晴海フラッグは最寄りの勝どき駅から1km以上離れており、「駅遠」が最大の弱点とされてきた。晴海駅が開業すれば、HARUMI FLAGは初めて「駅徒歩圏」のマンションとなる。駅遠ディスカウントの解消だけで、坪単価で数十万円の押し上げ効果が見込まれる。ただし開業は15年以上先のため、短期的な価格への織り込みは限定的だ。

勝どきエリア(影響度:★★★☆☆)
勝どきには既に大江戸線があり、新駅の追加効果は晴海ほどではない。ただし「大江戸線の勝どき駅」と「臨海地下鉄の勝どき駅」が接続されることで、東京駅への直通アクセスが実現する。現在は大江戸線経由で東京駅まで20分以上かかるが、臨海地下鉄なら10分以内が想定される。「都心直結」の付加価値は大きい。パークタワー勝どきや豊海タワーなど、新築タワマンの資産価値を下支えする材料となる。

豊洲・有明エリア(影響度:★★★★☆)
豊洲市場駅はゆりかもめ市場前駅付近に設置予定で、豊洲エリアにとっては有楽町線に加えて2路線目の地下鉄となる。有楽町線延伸(豊洲〜住吉)との相乗効果も期待される。有明は国際展示場駅とりんかい線接続で、ビジネス・MICE需要の取り込みが進む可能性がある。

築地・銀座エリア(影響度:★★★★☆)
新築地駅は築地再開発エリア(三井不動産主導、総事業費9,000億円)に直結する。5万人収容スタジアム、商業施設、オフィス、舟運ターミナルが計画されており、臨海地下鉄はこのプロジェクトの交通インフラの中核を担う。銀座エリアでは新銀座駅が複数の既存路線と接続し、回遊性が高まることで商業地としての価値がさらに上昇する可能性がある。

築地地区まちづくり事業 基本計画より
湾岸マンションの購入、プロに相談してみませんか?
臨海地下鉄の開業で資産価値が変わるエリアはどこか。再開発の恩恵を最大限に受ける物件選びを、経験豊富なアドバイザーが無料でサポートします。
臨海地下鉄の課題とリスク
期待が先行しがちな臨海地下鉄だが、実現までにはいくつかの大きなハードルがある。

晴海駅のイメージ(晴海3丁目交差点~晴海4丁目) AI作成
事業費の高騰リスク:2022年時点の概算事業費は4,200〜5,100億円だが、建設物価の上昇が続いており、実際の事業費はこれを大幅に上回る可能性がある。推進大会で明治大学の市川名誉教授も「事業費は上がるだろう」と言及している。
国の認可の順番待ち:東京都内では有楽町線延伸(豊洲〜住吉)と南北線延伸(白金高輪〜品川)が先行して事業化されている。臨海地下鉄は多摩モノレール延伸よりも優先度が低い扱いを受けている時期もあった。国の認可を得るまでの「順番待ち」は避けられない。
事業主体の確定:運行事業者は東京臨海高速鉄道(りんかい線)が有力視されているが、正式決定はまだだ。事業主体が確定しなければ、詳細な事業計画も進まない。
需要予測の不確実性:計画では累積資金収支の黒字転換を30年以内としているが、人口動態やリモートワークの普及など、20年後の需要を正確に予測するのは困難だ。
開業までの長い時間軸:2040年頃という開業目標は、今から14年後だ。現在湾岸エリアに住んでいる人、これから購入する人にとって、この時間軸をどう評価するかは重要なポイントとなる。
まとめ — 湾岸マンション購入者が今すべきこと
臨海地下鉄は、湾岸エリアの交通課題を根本的に解決する可能性を持つプロジェクトだ。東京駅への直通アクセス、築地再開発との連動、TX延伸による広域ネットワーク——実現すれば沿線の不動産価値に大きなインパクトを与えることは間違いない。
ただし、現時点ではあくまで「構想段階」であることを忘れてはならない。事業認可もまだ、着工も2030年頃、開業は2040年頃。この15年間に計画が変更・縮小・延期される可能性もゼロではない(実際にプラザ勝どきの再開発は凍結されている)。
湾岸マンションの購入や売却を検討している方は、以下の3点を意識すべきだ。
第一に、臨海地下鉄の「期待値」は既に一部織り込まれている。HARUMI FLAGの分譲価格や周辺の中古相場には、将来のインフラ整備への期待が一定程度反映されている。「地下鉄ができるから必ず上がる」という単純な判断は危険だ。
第二に、駅位置と出口の位置で恩恵に大きな差が出る。同じ晴海エリアでも、晴海三丁目交差点に近いマンションと、五丁目の端にあるマンションでは駅徒歩の差が10分近くになる可能性がある。出入口検討資料を読み込み、「どの出口がどのマンションに近いか」を具体的に確認することが重要だ。
第三に、臨海地下鉄だけでなく、築地再開発・勝どき再開発・有楽町線延伸など複数のプロジェクトを総合的に評価すべきだ。個別のプロジェクトではなく、エリア全体の将来像で判断することが、長期的な資産価値の最大化につながる。
